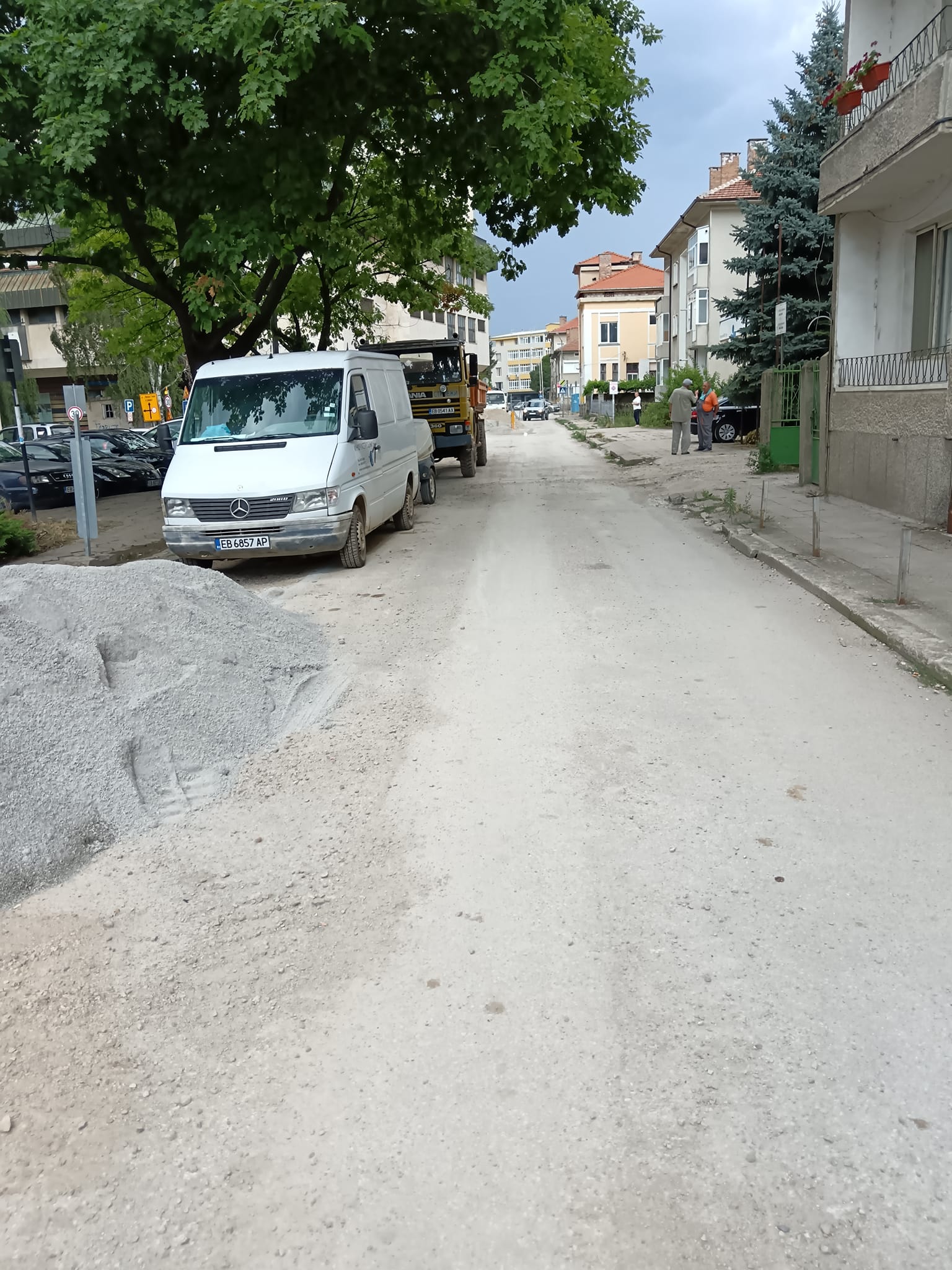

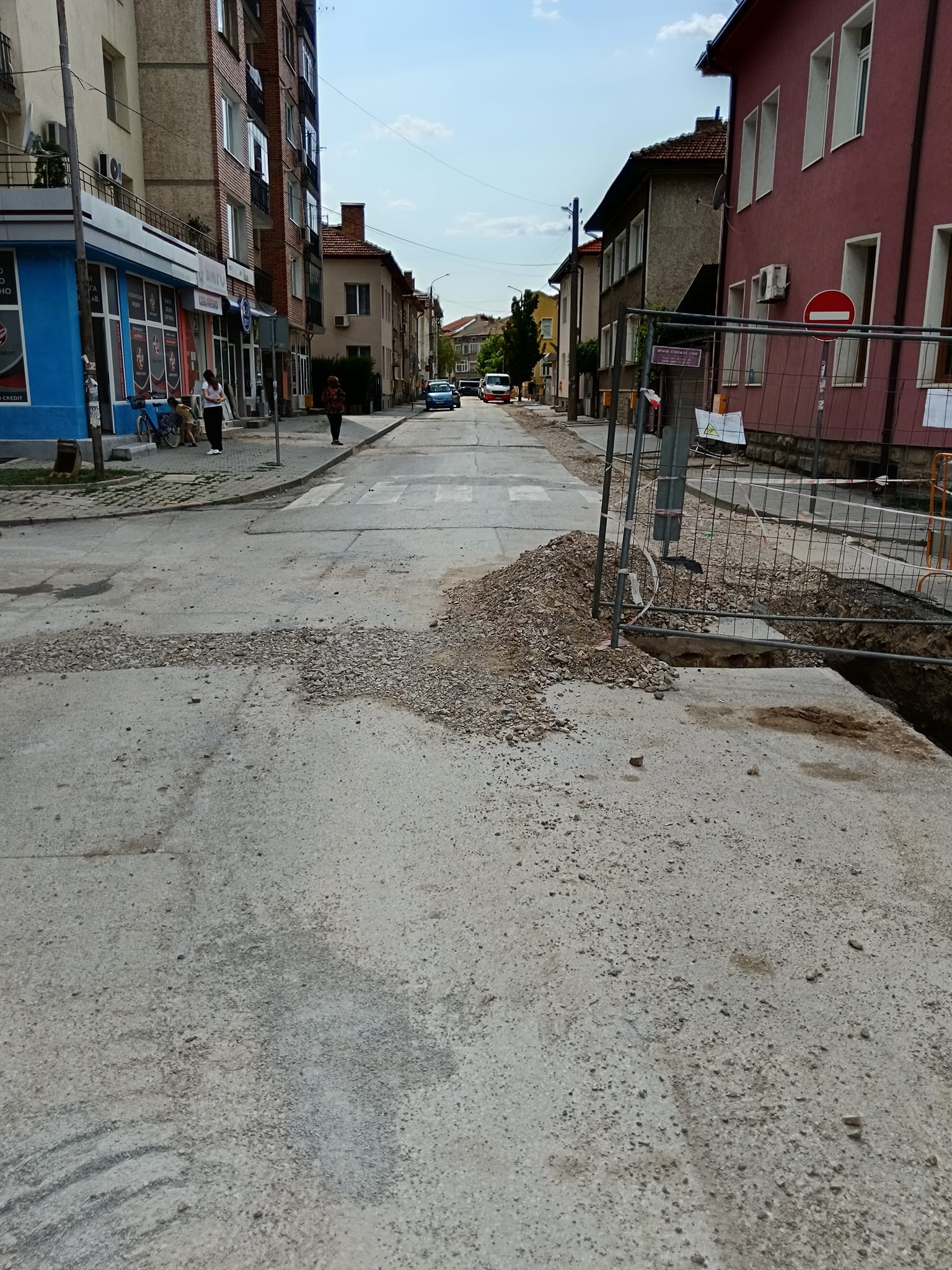

Основната час по реконструкцията на уличните водопроводи в Севлиево е завършена, но как върви изпълнението на довършителните дейности по възстановяване на улиците и тротоарите в града? Отговор на въпроса вестник „Росица“ потърси от Община Севлиево, която даде справка за изпълнените дейности към 7 август 2024 година.
· Ул. „Александър Верешчагин“ – напълно приключени монтажни работи, възстановени бордюри и е положена асфалтова настилка на 90% – остава кръстовището с ул. „Марин Попов“ и 10 метра от улицата. Предстои възстановяване на бетон за сградно водопроводно отклонение /СВО/.
Ул. „Славянска“ – напълно приключени монтажни работи, възстановена асфалтова и тротоарна настилка. Почистват се отпадъци от плочи и др.
Ул. „Ален Мак“ – напълно приключени монтажни работи, възстановена асфалтова настилка и бордюри, предстои възстановяване на тротоарна настилка.
Ул. „Искър“ – напълно приключени монтажни работи, положена е асфалтова настилка по улицата, предстои възстановяване на тротоарна настилка.
Ул. „Денчо Деев“ – напълно приключени монтажни работи. Положена е асфалтовата настилка. Предстои възстановяване на тротоарна настилка.
Ул. „Стефан Пешев“ – напълно приключени монтажни работи по основното трасе. Остава за изпълнение пресичането на републикански път и възстановяване на асфалтова настилка на 1/3 от улицата.
Ул. „Никола Генев“ – напълно приключени монтажни работи; предстои възстановяване на асфалтова и тротоарна настилка /работят се бордюри и тротоари/, асфалтовата настилка ще се възстанови последна, за да може да се изпълни прокопаване за канал по искане на Общината, извън обхвата на обекта.
Ул. „Генерал Скобелев“ – напълно приключени монтажни работи, предстои възстановяване на асфалтова и тротоарна настилка.
Ул. „Стара планина“ – напълно приключени монтажни работи, предстои възстановяване на асфалтова и тротоарна настилка /по тротоарната настилка се работи/.
Ул. „Дунав“ – напълно приключени монтажни работи, предстои възстановяване на асфалтова и тротоарна настилка /частично възстановени тротоари.
Ул. „Витоша“:Напълно приключени монтажни работи, предстои възстановяване на асфалтова и тротоарна настилка.
Ул. „Любен Каравелов“ – между кръстовищата и с ул.“Стара планина“ и ул.“Витоша“ напълно приключени монтажни работи, предстои възстановяване на асфалтова и тротоарна настилка.
Ул. „Любен Каравелов“ – между кръстовищата на „Стара планина“ и „Петко Рачев Славейков“ – работи се в момента, като вече са положени новите тръби в около 1/2 от проектното трасе по улицата.
Ул. „Петко Рачев Славейков“ – работи се в момента, като вече са изградени участъците от кръстовищата й с ул.“Ален Мак“ и ул.“Росица“. Остават да се подменят оставащите участъци м/у кръстовищата й с ул „ Росица“ и ул.“Стара планина“ (около 170 м) и възстановяване на настилки.
Остават за изпълнение само проектните СМР по ул. „Свещеник Радион“ – с дължина 124 м – бетонова улица.
